Trong ngành xe điện, tiến độ cung ứng linh kiện ảnh hưởng trực tiếp đến kế hoạch sản xuất và vận hành. Với lô vận chuyển hàng không linh kiện xe điện 52 tấn phục vụ hoạt động của VinFast tại Ấn Độ, 3A Logistics cần đồng thời giải quyết yêu cầu về khối lượng lớn, thời gian giao gấp và việc khai thác từ nhiều sân bay tại Trung Quốc. Bằng cách kiểm tra khả năng tiếp nhận hàng, xây dựng nhiều phương án hãng bay và phân bổ hàng theo từng đợt, 3A Logistics đã hỗ trợ khách hàng chủ động lịch trình và kiểm soát thời gian vận chuyển đến Chennai.

VẬN CHUYỂN HÀNG KHÔNG LINH KIỆN XE ĐIỆN CÓ GÌ ĐẶC THÙ?

Vận chuyển hàng không linh kiện xe điện phù hợp với các phụ tùng, thiết bị điện tử và bộ điều khiển cần giao nhanh, có giá trị cao hoặc ảnh hưởng trực tiếp đến tiến độ sản xuất. Phương án vận chuyển cần dựa trên đặc điểm hàng, thời hạn giao và khả năng tiếp nhận của từng chuyến bay.

Vận chuyển hàng không linh kiện xe điện cần có phương án riêng biệt
Vận chuyển hàng không linh kiện xe điện cần có phương án riêng biệt

Linh kiện cần được giao đúng tiến độ sản xuất

Nhiều nhà máy ô tô và xe điện tiếp nhận linh kiện theo kế hoạch lắp ráp cụ thể. Việc một nhóm phụ tùng đến chậm có thể ảnh hưởng đến dây chuyền sản xuất, hoạt động sửa chữa hoặc kế hoạch phân phối tại thị trường đích.

Vì vậy, phương án vận chuyển cần được xây dựng dựa trên ngày hàng sẵn sàng, thời hạn cần giao và mức độ ưu tiên của từng nhóm linh kiện. Những mặt hàng quan trọng có thể được bố trí vận chuyển trước để hạn chế nguy cơ gián đoạn hoạt động.

Lô hàng lớn cần được phân bổ hợp lý

Với lô hàng có tổng trọng lượng hàng chục tấn, một chuyến bay có thể không đủ khả năng tiếp nhận toàn bộ số hàng. Đơn vị logistics cần kiểm tra tải còn trống tại nhiều sân bay và nhiều hãng hàng không để lựa chọn phương án phù hợp.

Hàng hóa có thể được chia thành nhiều đợt theo lịch sẵn sàng và mức độ khẩn cấp. Đồng thời, cần chuẩn bị sân bay, hãng bay và tuyến vận chuyển thay thế để chủ động xử lý khi lịch bay hoặc khả năng tiếp nhận hàng thay đổi.

Đặc điểm từng loại linh kiện cần được xác định rõ

Không phải mọi linh kiện xe điện đều có cùng yêu cầu vận chuyển. Một số mặt hàng là phụ tùng cơ khí thông thường, trong khi các bộ phận chứa pin hoặc thiết bị lưu trữ điện có thể cần tuân thủ quy định an toàn riêng.

Doanh nghiệp cần cung cấp đầy đủ tên hàng, số lượng, trọng lượng, kích thước, cách đóng gói và tài liệu kỹ thuật liên quan. Đây là cơ sở để đơn vị logistics kiểm tra điều kiện vận chuyển, chuẩn bị giấy tờ và lựa chọn chuyến bay phù hợp cho từng nhóm linh kiện.

BỐI CẢNH DỰ ÁN VẬN CHUYỂN LINH KIỆN Ô TÔ ĐIỆN 52 TẤN ĐẾN ẤN ĐỘ

VinFast cần vận chuyển lô linh kiện và phụ tùng xe điện có tổng trọng lượng 52 tấn từ Trung Quốc đến sân bay MAA tại Chennai, phục vụ kế hoạch hoạt động tại thị trường Ấn Độ.

Do khối lượng hàng lớn, thời gian giao hàng gấp và hàng được thu gom từ nhiều điểm xuất phát, 3A Logistics được lựa chọn để xây dựng phương án vận tải hàng không linh hoạt, kiểm tra khả năng tiếp nhận hàng, bố trí chỗ trên các chuyến bay và theo dõi tiến độ từng đợt vận chuyển.

Thông tin tổng quan lô hàng

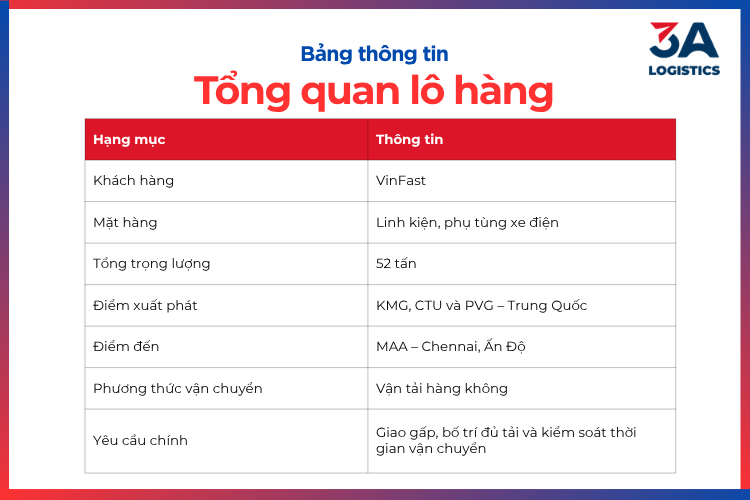

Bảng 1 – Thông tin tổng quan lô vận chuyển linh kiện ô tô điện 52 tấn đến Ấn Độ
Bảng 1 – Thông tin tổng quan lô vận chuyển linh kiện ô tô điện 52 tấn đến Ấn Độ

Trong dự án, 3A Logistics phụ trách đánh giá các tuyến bay, kiểm tra tải còn trống, phối hợp đặt chỗ và theo dõi kế hoạch vận chuyển từ nhiều sân bay xuất phát. Hàng được tổ chức lấy tại điểm gửi và vận chuyển đến sân bay MAA theo phạm vi dịch vụ đã thống nhất.

Yêu cầu đặc biệt của khách hàng

Khó khăn lớn nhất của dự án là phải xử lý khối lượng hàng lớn trong thời gian ngắn. Khách hàng cần:

  • Bố trí đủ tải cho toàn bộ 52 tấn hàng.
  • Điều chỉnh kế hoạch theo thời điểm từng đợt hàng sẵn sàng.
  • Hạn chế phụ thuộc vào một sân bay hoặc một hãng hàng không.
  • Ưu tiên vận chuyển trước các nhóm linh kiện cần giao gấp.
  • Nhận thông tin cập nhật về tình trạng đặt chỗ và lịch bay.
  • Có phương án thay thế khi khả năng tiếp nhận hàng thay đổi.

Đây không còn là một lần đặt chỗ vận tải hàng không thông thường mà là bài toán phân bổ tải, lựa chọn chuyến bay và điều phối nhiều đợt hàng trong cùng một kế hoạch vận chuyển.

>>> Xem thêm: Dự án vận chuyển thép cuộn 11.000 MT từ Nghi Sơn đến Mumbai

ĐIỂM NỔI BẬT CỦA DỰ ÁN AIR FREIGHT LINH KIỆN XE ĐIỆN

Dự án nổi bật nhờ quy mô hàng hóa lớn và yêu cầu phối hợp đồng thời giữa nhiều sân bay, hãng hàng không và đợt giao hàng.

Các điểm chính gồm:

  • Tổng trọng lượng lô hàng đạt 52 tấn.
  • Hàng được vận chuyển từ ba sân bay KMG, CTU và PVG tại Trung Quốc.
  • Toàn bộ hàng được đưa đến sân bay MAA tại Chennai, Ấn Độ.
  • Nhiều hãng hàng không và lịch bay được xem xét cùng lúc.
  • Phương án thuê chuyến bay riêng cũng được đánh giá về tính khả thi.
  • Hàng được phân chia theo khả năng tiếp nhận của từng chuyến và mức độ cần giao gấp.
  • 3A Logistics đã bố trí đủ chỗ cho toàn bộ khối lượng hàng theo kế hoạch.

Điểm đáng chú ý của dự án không chỉ nằm ở tổng khối lượng 52 tấn mà còn ở khả năng kết hợp nhiều sân bay xuất phát, nhiều chuyến bay và nhiều đợt hàng thành một kế hoạch vận chuyển thống nhất.

THÁCH THỨC KHI VẬN CHUYỂN HÀNG KHÔNG LINH KIỆN XE ĐIỆN KHỐI LƯỢNG LỚN

Khối lượng 52 tấn nhưng cần giao gấp

Khả năng tiếp nhận hàng của từng chuyến bay có thể thay đổi theo thời điểm. Dù lịch bay phù hợp, phần tải còn trống chưa chắc đáp ứng toàn bộ 52 tấn hàng.

Nếu kiểm tra tải quá muộn, doanh nghiệp có thể bỏ lỡ chuyến bay phù hợp. Ngược lại, đặt chỗ quá sớm khi hàng chưa sẵn sàng có thể khiến kế hoạch phải điều chỉnh hoặc phát sinh chi phí. Vì vậy, 3A Logistics cần cân đối thời điểm hàng sẵn sàng, tải còn trống và hạn giao hàng tại Chennai.

Vận chuyển từ nhiều sân bay tại Trung Quốc

KMG, CTU và PVG có sự khác biệt về lịch bay, khả năng tiếp nhận hàng và khoảng cách đến điểm lấy hàng. Sân bay gần nhất chưa chắc là phương án nhanh nhất nếu tải hạn chế hoặc có nhiều chặng trung chuyển.

Do đó, kế hoạch cần tính cả thời gian vận chuyển bằng xe, thời hạn sân bay nhận hàng, thời gian xử lý và hành trình bay đến Chennai.

Tải và lịch bay có thể thay đổi

Hãng hàng không có thể điều chỉnh lịch, thay đổi loại máy bay hoặc giảm phần tải dành cho hàng hóa. Với lô hàng lớn, điều này có thể khiến một phần hàng phải chuyển sang chuyến sau.

Vì vậy, dự án cần có sẵn hãng hàng không, sân bay và tuyến bay thay thế để hạn chế nguy cơ chậm tiến độ.

Cân nhắc giữa thuê chuyến riêng và chia hàng

Thuê chuyến bay riêng giúp chủ động hơn về tải nhưng chi phí cao. Trong khi đó, chia hàng trên nhiều chuyến bay thông thường có thể phù hợp hơn khi các đợt hàng không sẵn sàng cùng lúc.

Phương án cuối cùng cần được lựa chọn dựa trên thời gian giao hàng, khả năng tiếp nhận, mức độ khẩn cấp và tổng chi phí vận chuyển.

GIẢI PHÁP AIR FREIGHT LINH KIỆN XE ĐIỆN CỦA 3A LOGISTICS

Trước khi triển khai, 3A Logistics rà soát số lượng kiện, trọng lượng, kích thước, địa điểm lấy hàng, thời điểm hàng sẵn sàng và hạn giao tại sân bay MAA. Từ đó, đội ngũ phân loại các nhóm linh kiện theo mức độ cần giao gấp để ưu tiên bố trí trên những chuyến phù hợp.

Thay vì phụ thuộc vào một sân bay hoặc một hãng hàng không, 3A Logistics đồng thời đánh giá các phương án từ KMG, CTU và PVG. Mỗi lựa chọn được so sánh dựa trên phần tải còn trống, lịch bay, thời gian vận chuyển, số chặng trung chuyển, thời hạn tiếp nhận hàng tại sân bay và tổng chi phí.

Đội ngũ cũng làm việc song song với nhiều hãng hàng không và đơn vị đại diện bán tải để mở rộng khả năng tìm chỗ. Tổng khối lượng 52 tấn được chia thành nhiều đợt theo thời điểm hàng sẵn sàng, mức độ ưu tiên và khả năng tiếp nhận của từng chuyến.

3A Logistics linh hoạt giữa nhiều hãng hàng không để tối ưu khả năng vận chuyển
3A Logistics linh hoạt giữa nhiều hãng hàng không để tối ưu khả năng vận chuyển

Bên cạnh phương án chính, 3A Logistics chuẩn bị sẵn sân bay, hãng hàng không và tuyến bay thay thế. Khi tải hoặc lịch bay thay đổi, hàng có thể được điều chỉnh sang phương án khác mà không phải xây dựng lại toàn bộ kế hoạch. Phương án thuê chuyến riêng cũng được xem xét nếu các chuyến bay thông thường không đáp ứng thời hạn giao hàng.

QUY TRÌNH VẬN CHUYỂN LINH KIỆN Ô TÔ ĐIỆN BẰNG ĐƯỜNG HÀNG KHÔNG TẠI 3A

Bước 1: Tiếp nhận và kiểm tra thông tin

3A Logistics tiếp nhận commodity, số lượng kiện, trọng lượng, kích thước, địa điểm lấy hàng và ngày hàng sẵn sàng.

Đội ngũ cũng kiểm tra yêu cầu xử lý đặc biệt, đặc biệt là khả năng hàng có pin lithium hoặc thuộc nhóm DG.

Bước 2: Kiểm tra airport và capacity

Từ dữ liệu lô hàng, đội ngũ kiểm tra khả năng khai thác tại KMG, CTU và PVG, đồng thời rà soát lịch bay đến MAA.

Các yếu tố quan trọng gồm tải còn lại, lịch cất cánh, số lần trung chuyển, thời gian vận chuyển và cutoff tại từng sân bay.

Bước 3: Lập kế hoạch chia tải

Tổng khối lượng 52 tấn được chia theo từng đợt. Hàng khẩn cấp được ưu tiên trước, trong khi các nhóm còn lại được sắp xếp theo lịch hàng và capacity.

Kế hoạch được cập nhật cho khách hàng để thống nhất thứ tự giao hàng.

Bước 4: Xác nhận booking

Sau khi lựa chọn routing, 3A Logistics phối hợp với airline hoặc GSA để xác nhận tải, lịch bay và điều kiện khai thác.

Nếu capacity thay đổi, đội ngũ chủ động điều chỉnh sang phương án đã chuẩn bị.

Bước 5: Điều phối hàng ra sân bay

Hàng được lấy từ điểm xuất phát và đưa đến airport phù hợp. Tiến độ xe, thời gian vào kho và cutoff được theo dõi nhằm hạn chế nguy cơ lỡ chuyến.

Tại sân bay, số kiện và trọng lượng được đối chiếu với thông tin booking.

Bước 6: Xử lý chứng từ

Các chứng từ cần được kiểm tra gồm:

  • Commercial Invoice.
  • Packing List.
  • HAWB và MAWB.
  • Hồ sơ khai quan.
  • Tài liệu kỹ thuật hoặc chứng từ DG nếu áp dụng.

Thông tin trên chứng từ phải thống nhất với hàng thực tế và yêu cầu của hãng hàng không.

Bước 7: Theo dõi hành trình

Sau khi hàng lên chuyến, đội ngũ theo dõi trạng thái departure, transit và arrival.

Khách hàng được cập nhật lịch dự kiến đến MAA và các thay đổi liên quan để chủ động kế hoạch tiếp nhận.

KẾT QUẢ DỰ ÁN VẬN CHUYỂN HÀNG KHÔNG LINH KIỆN XE ĐIỆN

Bố trí đủ chỗ cho toàn bộ 52 tấn hàng

Thông qua việc khai thác nhiều sân bay và làm việc với nhiều hãng hàng không, 3A Logistics đã bố trí đủ chỗ cho toàn bộ 52 tấn hàng theo kế hoạch đã thống nhất. Kết quả này giúp hạn chế tình trạng hàng bị tồn lại do thiếu tải, đồng thời tạo lịch trình rõ ràng cho từng đợt vận chuyển.

3A Logistics đã bố trí hiệu quả vận chuyển hàng không linh kiện xe điện với số lượng lớn
3A Logistics đã bố trí hiệu quả vận chuyển hàng không linh kiện xe điện với số lượng lớn

Việc bố trí đủ chỗ thể hiện khả năng sắp xếp tải theo kế hoạch, nhưng không đồng nghĩa mọi chuyến bay sẽ hoàn toàn không phát sinh thay đổi trong quá trình khai thác.

Hỗ trợ duy trì thời gian giao hàng

Các nhóm linh kiện cần giao gấp được ưu tiên bố trí trên những chuyến bay có lịch trình phù hợp. Việc chuẩn bị sẵn hãng hàng không và sân bay thay thế cũng giúp đội ngũ kịp thời điều chỉnh khi tải hoặc lịch bay thay đổi, hạn chế ảnh hưởng đến toàn bộ lô hàng.

Giảm phụ thuộc vào một nguồn tải

Việc khai thác đồng thời các sân bay KMG, CTU và PVG giúp mở rộng khả năng tìm tải. Nếu một sân bay không còn đủ khả năng tiếp nhận hàng, 3A Logistics có thể chuyển sang phương án khác thay vì phải chờ chuyến bay tiếp theo.

Cập nhật rõ tiến độ từng đợt hàng

Khách hàng được cập nhật tình trạng đặt chỗ, lịch bay và tiến độ vận chuyển của từng lô. Nhờ đó, nhà cung cấp, bộ phận phụ trách vận chuyển và người nhận tại Ấn Độ có thể chủ động hơn trong kế hoạch giao nhận hàng.

NHỮNG LƯU Ý KHI VẬN CHUYỂN LINH KIỆN XE ĐIỆN BẰNG ĐƯỜNG HÀNG KHÔNG

Không nên chỉ so sánh giá cước

Giá cước là yếu tố quan trọng nhưng chưa đủ để đánh giá một phương án vận chuyển có phù hợp hay không. Doanh nghiệp cần xem xét thêm khả năng tiếp nhận hàng thực tế, tổng thời gian vận chuyển, tần suất chuyến bay, số lần trung chuyển, thời hạn cuối sân bay nhận hàng, thời điểm hàng sẵn sàng và nguy cơ thay đổi lịch bay.

Một phương án có giá thấp nhưng tải không ổn định hoặc phải trung chuyển nhiều lần vẫn có thể làm tăng rủi ro chậm hàng và phát sinh thêm chi phí.

Cung cấp chính xác trọng lượng và kích thước

Cước vận tải hàng không được tính theo mức cao hơn giữa trọng lượng thực tế và trọng lượng quy đổi theo thể tích. Vì vậy, nếu kích thước kiện hàng không chính xác, hãng hàng không có thể điều chỉnh lại trọng lượng tính cước hoặc từ chối tiếp nhận khi hàng thực tế không phù hợp với khoang chở hàng.

Với lô hàng 52 tấn, sai lệch nhỏ ở nhiều kiện có thể ảnh hưởng đáng kể đến tổng tải, chi phí và kế hoạch đặt chỗ.

Chủ động kiểm tra tải trước khi toàn bộ hàng sẵn sàng

Khả năng tiếp nhận hàng của các chuyến bay có thể thay đổi nhanh. Doanh nghiệp nên cung cấp sớm sản lượng dự kiến và thời điểm hàng có thể giao để đơn vị logistics chủ động kiểm tra tải và xây dựng phương án ban đầu.

Kế hoạch vận chuyển có thể tiếp tục được điều chỉnh khi số lượng, trọng lượng và lịch hàng được xác nhận chính xác hơn.

Chuẩn bị phương án thay thế ngay từ đầu

Phương án dự phòng không nên chỉ được tìm khi chuyến bay chính gặp vấn đề. Với lô hàng lớn, hãng hàng không, sân bay và tuyến bay thay thế cần được đánh giá ngay từ giai đoạn lập kế hoạch để có thể chuyển đổi nhanh khi tải hoặc lịch bay thay đổi.

Xác định đúng đặc điểm của linh kiện

Tên gọi “phụ tùng xe điện” chưa đủ để xác định đầy đủ điều kiện vận chuyển. Doanh nghiệp nên cung cấp tài liệu sản phẩm, thông số kỹ thuật hoặc phiếu an toàn hóa chất khi cần thiết để đơn vị logistics xác định đúng loại hàng, yêu cầu đóng gói, giấy tờ và điều kiện tiếp nhận của hãng hàng không.

>>> Xem thêm: Giải pháp logistics tích hợp cho hàng nhập khẩu tại Indonesia

VÌ SAO CHỌN 3A LOGISTICS ĐỂ VẬN CHUYỂN LINH KIỆN Ô TÔ ĐIỆN?

Năng lực Air Freight cho hàng cần giao gấp

3A Logistics định hướng xử lý các lô hàng giá trị cao, hàng cần giao gấp và hàng yêu cầu kiểm soát nghiêm ngặt về transit time.

Doanh nghiệp có năng lực xử lý trung bình hơn 100 tấn Air Cargo mỗi tháng, đồng thời cung cấp các phương án Air Freight, vận tải nội địa, giao nhận và khai quan trên nhiều tuyến quốc tế.

3A Logistics có năng lực xử lý các lô hàng giá trị cao số lượng lớn
3A Logistics có năng lực xử lý các lô hàng giá trị cao số lượng lớn

Kinh nghiệm với Automotive và EV

Đặc thù ngành Automotive đòi hỏi đơn vị logistics hiểu được mối liên hệ giữa tiến độ vận chuyển và kế hoạch sản xuất.

Năng lực của 3A Logistics trong lĩnh vực này bao gồm vận chuyển xe, linh kiện ô tô, xe điện và thiết bị sản xuất; theo dõi lô hàng toàn trình; xử lý chứng từ chuyên ngành và cung cấp Air Freight cho linh kiện khẩn cấp hoặc hàng giá trị cao.

Giải pháp được thiết kế theo từng lô hàng

Không phải mọi lô linh kiện đều cần cùng một phương án. 3A Logistics đánh giá tuyến, capacity, đặc điểm commodity, deadline và ngân sách trước khi đề xuất giải pháp.

Với lô hàng lớn, phương án có thể kết hợp nhiều sân bay, nhiều hãng bay và nhiều đợt giao thay vì áp dụng một lịch trình cố định.

Mạng lưới airline và đối tác quốc tế

Khả năng làm việc với mạng lưới hãng hàng không, GSA và đối tác giúp đội ngũ mở rộng lựa chọn tải và chủ động hơn khi kế hoạch thay đổi.

3A Logistics cũng là thành viên của WCA và IATA, hỗ trợ hoạt động phối hợp với các bên liên quan trong chuỗi vận chuyển quốc tế.

Agile – Adaptive – Accountable

Tinh thần vận hành của 3A Logistics được thể hiện qua ba nguyên tắc:

Agile – Phản hồi nhanh: Đội ngũ chủ động cập nhật khi capacity hoặc lịch bay thay đổi.

Adaptive – Linh hoạt thích ứng: Airport, airline và cách chia tải được điều chỉnh theo tình hình thực tế.

Accountable – Chịu trách nhiệm: Đội ngũ theo sát tiến độ, chứng từ và thông tin lô hàng trong phạm vi dịch vụ đã thống nhất.

KẾT LUẬN

Dự án vận chuyển hàng không linh kiện xe điện 52 tấn cho VinFast từ Trung Quốc đến Ấn Độ cho thấy năng lực của 3A Logistics trong việc xử lý lô hàng lớn, cần giao gấp và yêu cầu phối hợp nhiều sân bay, hãng bay cùng phương án tải dự phòng. Thông qua kế hoạch linh hoạt và quá trình theo dõi sát tiến độ, 3A Logistics hỗ trợ khách hàng kiểm soát lead time, giảm phụ thuộc vào một nguồn tải và chủ động hơn trong quá trình cung ứng linh kiện cho thị trường Ấn Độ.
